多彩贵州网讯(本网记者 王都安 通讯员 潘希来)贵州铜仁清渡河,花滩子水库施工现场,高温持续。8月5日晚,在42℃高温炙烤下,大坝坝基垫层混凝土12个分仓浇筑完成,比原计划提前180多天,克服了高温作业与混凝土温控难题。

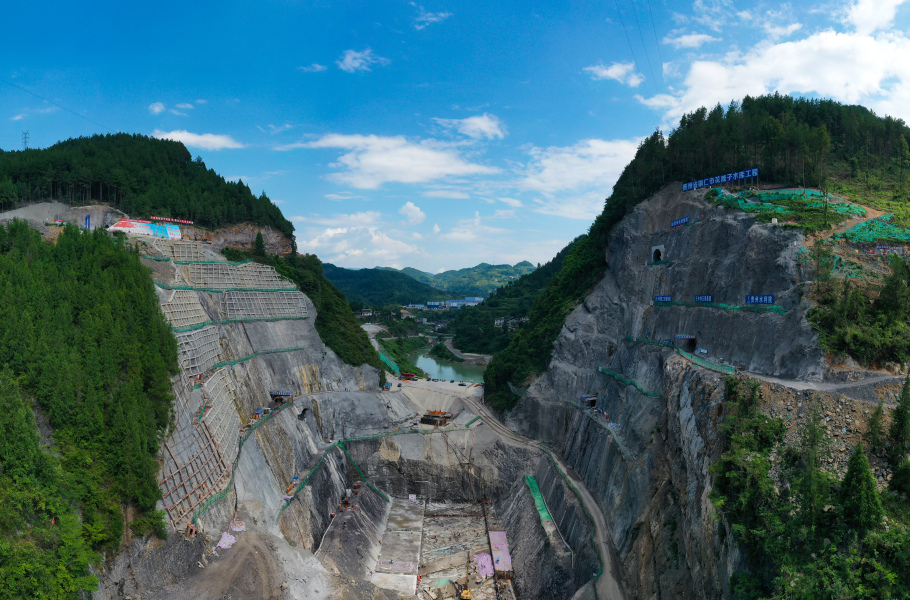

建设中的花滩子水库枢纽工程。潘希来摄
花滩子水库是国家150项重大水利工程之一,位于乌江一级支流清渡河下游,属大(2)型水库,总库容1.13亿立方米,总工期45个月。工程核心任务为保障城乡供水、灌溉,兼顾发电。建成后将解决思南县中心城区及周边农村33.73万人生活用水,满足工业园区与5.01万亩灌区生产用水需求。
工程以碾压混凝土重力坝为核心,混凝土浇筑质量直接关系大坝安全。河谷高温下施工,控制混凝土水化热是关键挑战——水泥水化反应释放的热量若积聚,会导致内外温差过大引发裂缝,威胁坝体安全。

自动化碾压混凝土拌和站大屏显示制冰过程。潘希来摄
现场,已浇筑的混凝土表面覆盖土工布,雾炮机持续喷洒水雾保湿,工人定时浇水。这套“保温-保湿-缓降温”体系从源头防止开裂。工程人员使用设备实时监测混凝土芯部温度,异常时增加洒水频率精细控温。
控温始于浇筑前。上游一公里处,占地5亩的碾压混凝土自动化拌和站被工人称为“超级大冰箱”,每小时可制40吨冰屑、20吨冰水。“每方混凝土加入70公斤冰屑和80公斤冷水,从源头锁住低温。”项目总工杨维解释。拌和站还配备3台1000千瓦风冷机,将沙石提前降温至16℃左右。通过数控系统调节,即使外界高温,混凝土出机温度稳定在15℃上下。

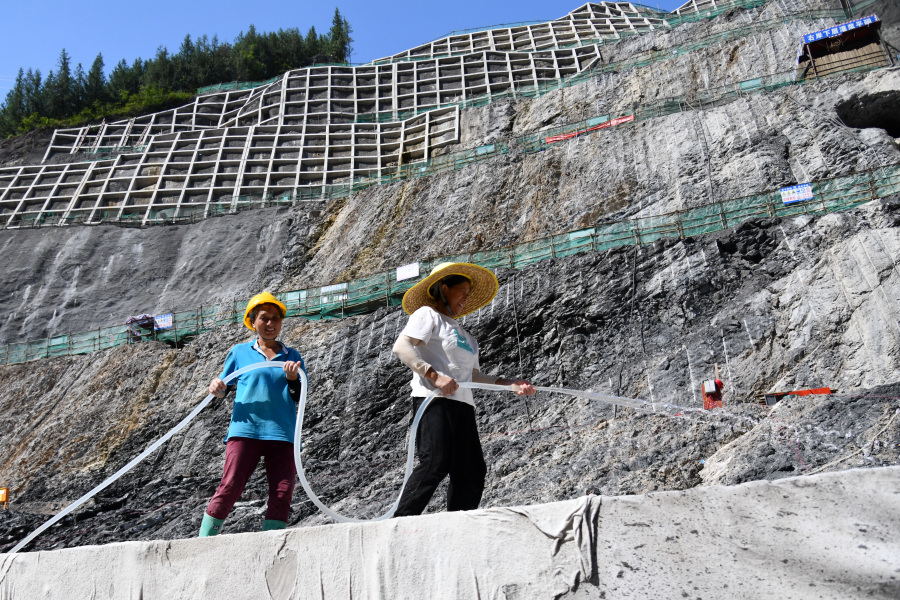

工人在为大坝垫层喷洒冷却水。潘希来摄
高温下施工节奏也作调整。“白天以辅助工作为主,浇筑尽量安排在夜间。”项目党支部书记鲍红说,夜间更利于混凝土养护,浇筑后立即加强洒水确保强度稳定。
浇筑现场,安全监测员将测缝计、温度计、渗压计等元件埋入混凝土检测凝固状态。整个垫层浇筑共埋入69块元件,未来坝体将累计嵌入460余块。这些“神经末梢”实时监测坝体渗流、应力、温度、变形等数据,为后期“智慧大脑”运行管理提供支撑。

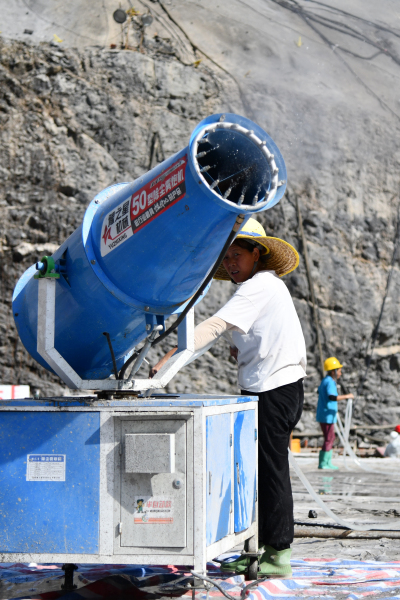

工人操作雾炮机。潘希来摄
“一年多来,在各方协作下,我们已攻克导流洞开通、坝肩开挖、河道截流、垫层浇筑等关键节点。”项目公司副总工程师何山龙表示,下一步将全力推进大坝主体施工,同步加快相关隧洞及管线建设,以科技赋能质量,确保高质量完成各阶段任务。
